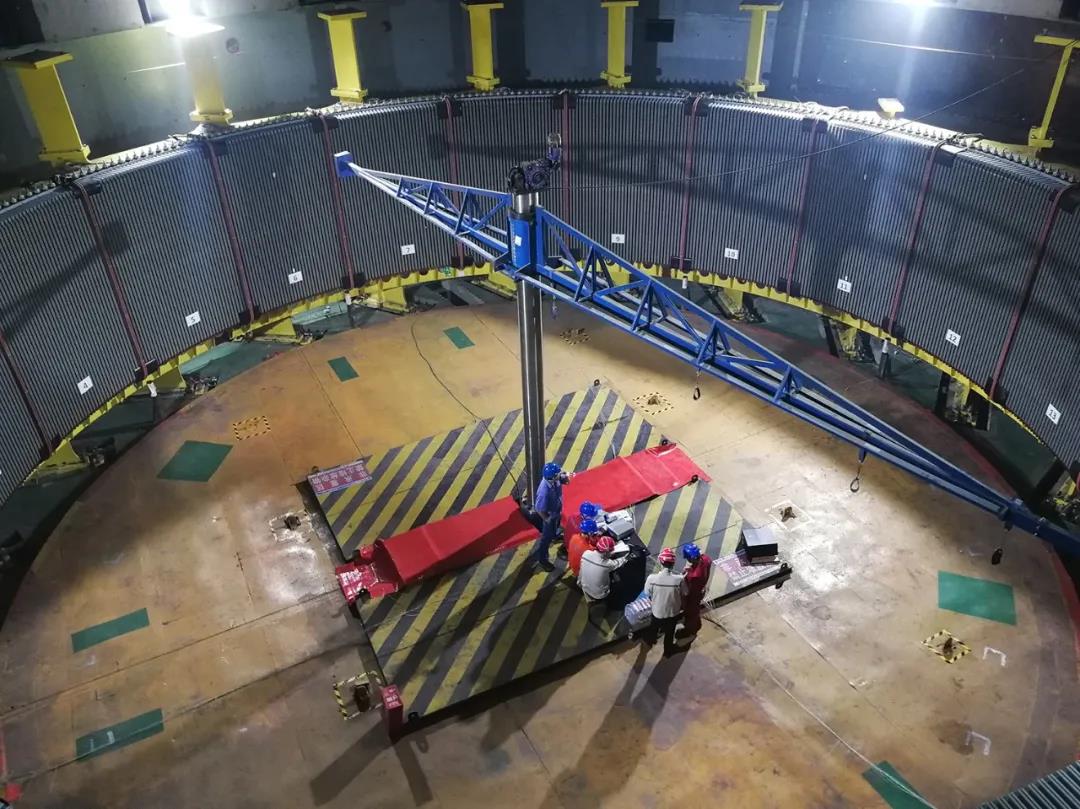

磁化试验现场。。。。。。
5月31日19时30分,,尊龙凯时集团电机公司研制的白鹤滩电站右岸首台(14号)机组,,一次性通过了定子铁心磁化试验。。。。。。现场磁化试验效果批注,,定子铁心单位消耗、温升、温差及噪音均抵达精品指标。。。。。。依附现在最优的试验效果,,右岸首台机组作为全球定子铁心尺寸最大的百万千瓦水轮发电机组,,已经完全具备了定子下线条件。。。。。。这为白鹤滩电站首批机组于2021年7月准时投产发电提供了须要包管。。。。。。
白鹤滩水电站右岸首台机组自2019年12月31日最先首瓣定子机座吊装,,尊龙凯时电机与三峡机电公司白鹤滩机电装置项目部,,以及各参建方建设专项手艺攻关小组,,借鉴以往三峡、向家坝、溪洛渡等电站装置履历,,乐成解决了机座组拼焊接、定位筋装置调解、铁心叠片等多项手艺难题,,并在装置历程中严酷执行工艺和相关规范,,确保了定子组装质量。。。。。。
磁化试验完成后,,尊龙凯时电机将与各参建方一道,,有序推进右岸机组机电装置各项事情,,预计2020年9月尾吊装首台转子,, 2020年11月尾吊装第二台转子,,全力确保2021年7月首批机组投产发电。。。。。。
