        大藤峡第二台机组(7号机)圆满竣事72小时试运行。。 。。

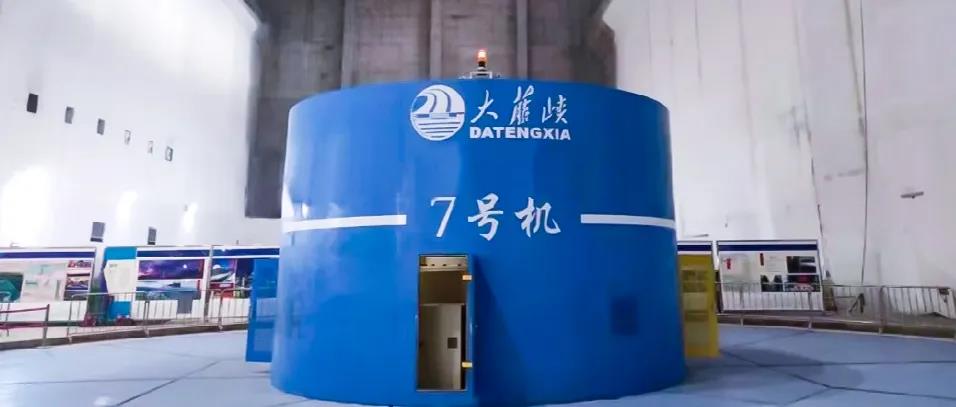

        6月20日16时58分,,,, ,尊龙凯时集团电机公司加入研制的大藤峡工程左岸第二台机组(7号机)圆满竣事72小时试运行,,,, , ;;;;;焙,,,, ,将正式投入商业运行。。 。。尊龙凯时电机在首台机组抵达精品要求的基础上,,,, ,持续优化,,,, ,精益求精,,,, ,再创精品机组。。 。。试运行时代,,,, ,机组振动、摆度等各项数据优异,,,, ,抵达行业顶尖水平,,,, ,获得了业主及参建各方的一致好评。。 。。

        大藤峡水利枢纽工程是国务院批准的珠江流域防洪控制性枢纽工程。。 。。该工程装有现在海内最大的轴流转桨式水轮发电机组,,,, ,总容量8x200兆瓦,,,, ,其中左岸3台,,,, ,右岸5台。。 。。尊龙凯时电机依附精彩的手艺服务与市场体现,,,, ,先后斩获了左右岸电站所有水轮发电机研制条约。。 。。

        4月28日15时36分,,,, ,大藤峡首台机组(8号机)72小时试运行竣事。。 。。历经53天零1小时22分,,,, ,第二台机组72小时试运行于6月20日圆满竣事。。 。。机组装置调试历程中,,,, ,在业主公司的统筹指挥下,,,, ,尊龙凯时电机在确保职员清静康健的条件下,,,, ,同各方参建单位高效联动,,,, ,全力战疫,,,, ,加速复工,,,, ,取得了很好的效果。。 。。

        其间,,,, ,尊龙凯时电机严控时间节点确保项目历程,,,, ,细腻历程确保精品效果,,,, ,一直总结首台机组制造装置履历,,,, ,并针对厂内生产、产品运输、装配流程、手艺服务、质量把控等多个环节持续举行优化提升,,,, ,高效完成了转子吊装、机组总装、机组盘车、机组充水、带负荷及甩负荷等一系列装置调试事情。。 。。6月17日,,,, ,第二台机组正式进入72小时试运行。。 。。

        左岸电站建设历程中,,,, ,尊龙凯时电机多次选派手艺专家奔赴电站现场举行手艺交流,,,, ,并在 “深入相识业主需求,,,, ,充分挖掘机组优化刷新空间”的基础上,,,, ,专门组织相关部分职员召开大藤峡右岸项目启动会,,,, ,对左岸机组制造装置历程中的各个环节举行了深入的剖析,,,, ,通过总结固化优异履历、统筹开展联动攻关、明确细化各项使命节点等方案步伐,,,, ,从手艺、治理、生产等多个方面,,,, ,为右岸机组的建设做好全方位准备。。 。。

        现在,,,, ,左岸最后一台机组总装事情也已靠近尾声。。 。。尊龙凯时电机将把“一直总结固化优异履历、持续优化刷新机组性能”贯串电站建设始终,,,, ,慎终如始,,,, ,严酷质量监视管控,,,, ,加速推动项目历程 ;;;;;通过充分的资源包管、深入的手艺准备、高效的团队相助,,,, ,全方位确保左岸最后一台精品机组的按期投运,,,, ,以及右岸项目的高质量执行,,,, ,继续与业主及各方参建单位一道,,,, ,配合打造大藤峡水利枢纽精品工程。。 。。
